Rotonde Heistraat: mei 2025 - juni 2025

Wat gaan we doen

Met het project 'Duurzaam door Waalre' werken we aan een duurzamer en gezonder leefklimaat. Het doel is het verkeer op de Traverse Noord en Heikantstraat te verminderen en de leefbaarheid, veiligheid en bereikbaarheid te verbeteren. De oude verhardingen worden verwijderd, er worden nieuwe rioleringen en funderingen aangelegd en de weg wordt heringericht met kantopsluitingen, groen, straatmeubilair en verlichting. De voorbereidingen voor de Traverse Noord begonnen in december 2024. De uitvoering start in 2025 en is naar verwachting eind 2025 afgerond. Na de Traverse Noord starten we de herinrichting van de Heikantstraat, die naar verwachting in 2026 afgerond is. De werkzaamheden aan de Traverse Noord zijn verdeeld in drie fasen: Onze Lieve Vrouwedijk, de rotonde Heistraat en de Bergstraat. Meer informatie over fase 2, de Rotonde Heistraat, vind je op deze pagina.

Fase 2: Werkzaamheden aan de Rotonde Heistraat

Fase 2 van de werkzaamheden aan de rotonde Heistraat is opgedeeld in drie subfases. Hieronder vind je een overzicht van de werkzaamheden per fase:

  • Fase 2.1 - Bypass Meerbergschelaan
    Om de woonwijk Heistraat/Paradijslaan/Meerbergschelaan en omliggende straten bereikbaar te houden tijdens de werkzaamheden aan de rotonde, wordt er een tijdelijke ontsluiting voor autoverkeer aangelegd. Deze tijdelijke autoweg wordt naast het bestaande fietspad aangelegd en sluit aan op de Van Dijklaan. De Heistraat, vanaf de rotonde, wordt voor een periode van ongeveer vier weken afgesloten.

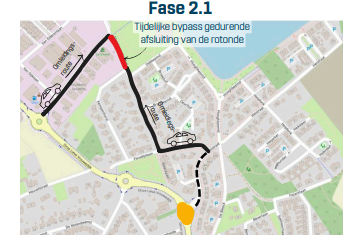

fase 2.1 wegwerkzaamheden

  • Fase 2.2 - Rotonde Onze Lieve Vrouwedijk
    De rotonde wordt gedeeltelijk afgesloten voor de uitvoering van rioleringswerkzaamheden. Na afloop van deze werkzaamheden wordt de rijbaan en het fietspad hersteld. De deklagen worden aansluitend aangebracht tijdens één nachtafsluiting.

fase 2.2 wegwerkzaamheden

  • Fase 2.3 - Bypass Meerbergschelaan
    De tijdelijke bypass, die is aangelegd om het verkeer tijdelijk in de wijk Heistraat e.o. te ontsluiten, wordt opgebroken. De situatie wordt hersteld naar de oorspronkelijke staat.

fase 2.3 wegwerkzaamheden

Omleidingsroutes en verkeersmaatregelen

Om de werkzaamheden goed te kunnen uitvoeren, worden de volgende omleidingsroutes en maatregelen getroffen:

Omleiding voor doorgaand autoverkeer

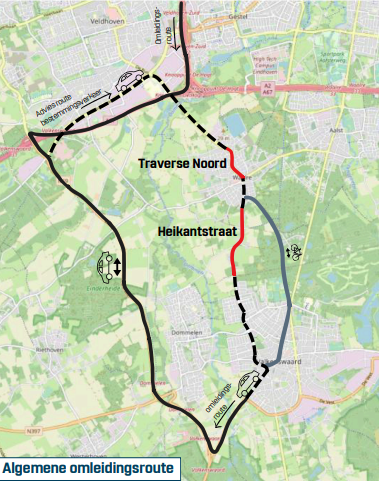

algemene omleidingsroutesTussen Veldhoven en Valkenswaard wordt het verkeer omgeleid via de A67 en N69. Deze omleiding geldt gedurende de werkzaamheden.

Verkeer op de Onze Lieve Vrouwedijk

Er wordt eenrichtingsverkeer ingesteld in zuidelijke richting (richting centrum Waalre) op de Onze Lieve Vrouwedijk, zodat we kunnen starten met de aanleg van een tijdelijke bypass op het bestaande fietspad.

  • De Neerheide, Mgr. Bannenberglaan en Hoogstraat worden afgesloten aan de zijde van de Onze Lieve Vrouwedijk.
  • Eind januari 2025 wordt het verkeer omgeleid naar de tijdelijke bypass.

Sluipverkeer

In de omliggende straten worden snelheidsbeperkende maatregelen genomen om sluipverkeer zoveel mogelijk te ontmoedigen.

Fietsomleidingen

Fietsers worden omgeleid via twee routes:

  • De westelijke fietsomleidingsroute loopt via De Kranssen, De Kerkakkers en Werenfriedlaan.
  • De oostelijke fietsomleidingsroute gaat via Eekhoornlaan en Ansbalduslaan.
    Wij verzoeken fietsers om de voetpaden naast de woningen van de Onze Lieve Vrouwedijk te volgen, met de fiets aan de hand.

Planning

Aannemer FPH Ploegmakers voert de werkzaamheden uit. De aannemer heeft een plan uitgewerkt om het project in verschillende fasen te realiseren, waarbij rekening wordt gehouden met de bereikbaarheid en leefbaarheid van de omgeving. Globaal ziet de planning voor dit project er als volgt uit:

  • Fase 1.1 Bypass Onze Lieve Vrouwedijk: december 2024 t/m februari 2025
  • Fase 1.2 Oostzijde Onze Lieve Vrouwedijk: februari t/m juni 2025
  • Fase 1.3 Westzijde Onze Lieve Vrouwedijk: mei t/m augustus 2025
  • Fase 2 Rotonde Heistraat: mei t/m juni 2025
  • Fase 3 Bergstraat: juni t/m september 2025
  • Heikantstraat: 2026

Bekijk de planning op de kaart hieronder:

traverse noord werkzaamheden kaart planning

Meer informatie

Kijk op de website van Duurzaam door Waalre voor alle informatie over dit project.

Download de BouwApp

Blijf via de aannemer op de hoogte over het project, werkzaamheden en omleidingen via de BouwApp op uw telefoon of tablet. Via deze app kunt u ook rechtstreeks met de aannemer contact opnemen. Download de BouwApp, zoek in de app naar ‘Waalre - Traverse Noord en Heikantstraat’ en vervolgens selecteert u dit project en plaatst u deze in uw favorieten door linksboven het sterretje te selecteren. Wanneer de aannemer een update plaatst, ontvangt u hiervan een melding op uw telefoon. Op deze manier komt u nooit voor verrassingen te staan
