Bergstraat: juni 2025 - september 2025
Wat gaan we doen
Met het project 'Duurzaam door Waalre' werken we aan een duurzamer en gezonder leefklimaat. Het doel is het verkeer op de Traverse Noord en Heikantstraat te verminderen en de leefbaarheid, veiligheid en bereikbaarheid te verbeteren. De oude verhardingen worden verwijderd, er worden nieuwe rioleringen en funderingen aangelegd en de weg wordt heringericht met kantopsluitingen, groen, straatmeubilair en verlichting. De voorbereidingen voor de Traverse Noord begonnen in december 2024. De uitvoering start in 2025 en is naar verwachting eind 2025 afgerond. Na de Traverse Noord starten we de herinrichting van de Heikantstraat, die naar verwachting in 2026 afgerond is. De werkzaamheden aan de Traverse Noord zijn verdeeld in drie fasen: Onze Lieve Vrouwedijk, de rotonde Heistraat en de Bergstraat. Meer informatie over fase 3, de Bergstraat, vind je op deze pagina.
Fase 3: Werkzaamheden aan de Bergstraat
Na de reconstructie van de Onze Lieve Vrouwedijk wordt de Bergstraat aangepakt. Gedurende deze werkzaamheden wordt de Bergstraat volledig afgesloten. De werkzaamheden aan zowel de hoofdrijbaan als het fietspad worden gefaseerd uitgevoerd, zodat de bereikbaarheid van de woningen in de straat grotendeels gewaarborgd blijft.
Het verkeer wordt omgeleid via de Daslaan, Eekhoornlaan en Ansbalduslaan. Ook de lijnbus wordt tijdelijk omgeleid.
Omleidingsroutes en verkeersmaatregelen
Om de werkzaamheden goed te kunnen uitvoeren, worden de volgende omleidingsroutes en maatregelen getroffen:
Omleiding voor doorgaand autoverkeer
Tussen Veldhoven en Valkenswaard wordt het verkeer omgeleid via de A67 en N69. Deze omleiding geldt gedurende de werkzaamheden.
Verkeer op de Onze Lieve Vrouwedijk
Er wordt eenrichtingsverkeer ingesteld in zuidelijke richting (richting centrum Waalre) op de Onze Lieve Vrouwedijk, zodat we kunnen starten met de aanleg van een tijdelijke bypass op het bestaande fietspad.
- De Neerheide, Mgr. Bannenberglaan en Hoogstraat worden afgesloten aan de zijde van de Onze Lieve Vrouwedijk.
- Eind januari 2025 wordt het verkeer omgeleid naar de tijdelijke bypass.
Sluipverkeer
In de omliggende straten worden snelheidsbeperkende maatregelen genomen om sluipverkeer zoveel mogelijk te ontmoedigen.
Fietsomleidingen
Fietsers worden omgeleid via twee routes:
- De westelijke fietsomleidingsroute loopt via De Kranssen, De Kerkakkers en Werenfriedlaan.
- De oostelijke fietsomleidingsroute gaat via Eekhoornlaan en Ansbalduslaan.
Wij verzoeken fietsers om de voetpaden naast de woningen van de Onze Lieve Vrouwedijk te volgen, met de fiets aan de hand.
Planning
Aannemer FPH Ploegmakers voert de werkzaamheden uit. De aannemer heeft een plan uitgewerkt om het project in verschillende fasen te realiseren, waarbij rekening wordt gehouden met de bereikbaarheid en leefbaarheid van de omgeving. Globaal ziet de planning voor dit project er als volgt uit:

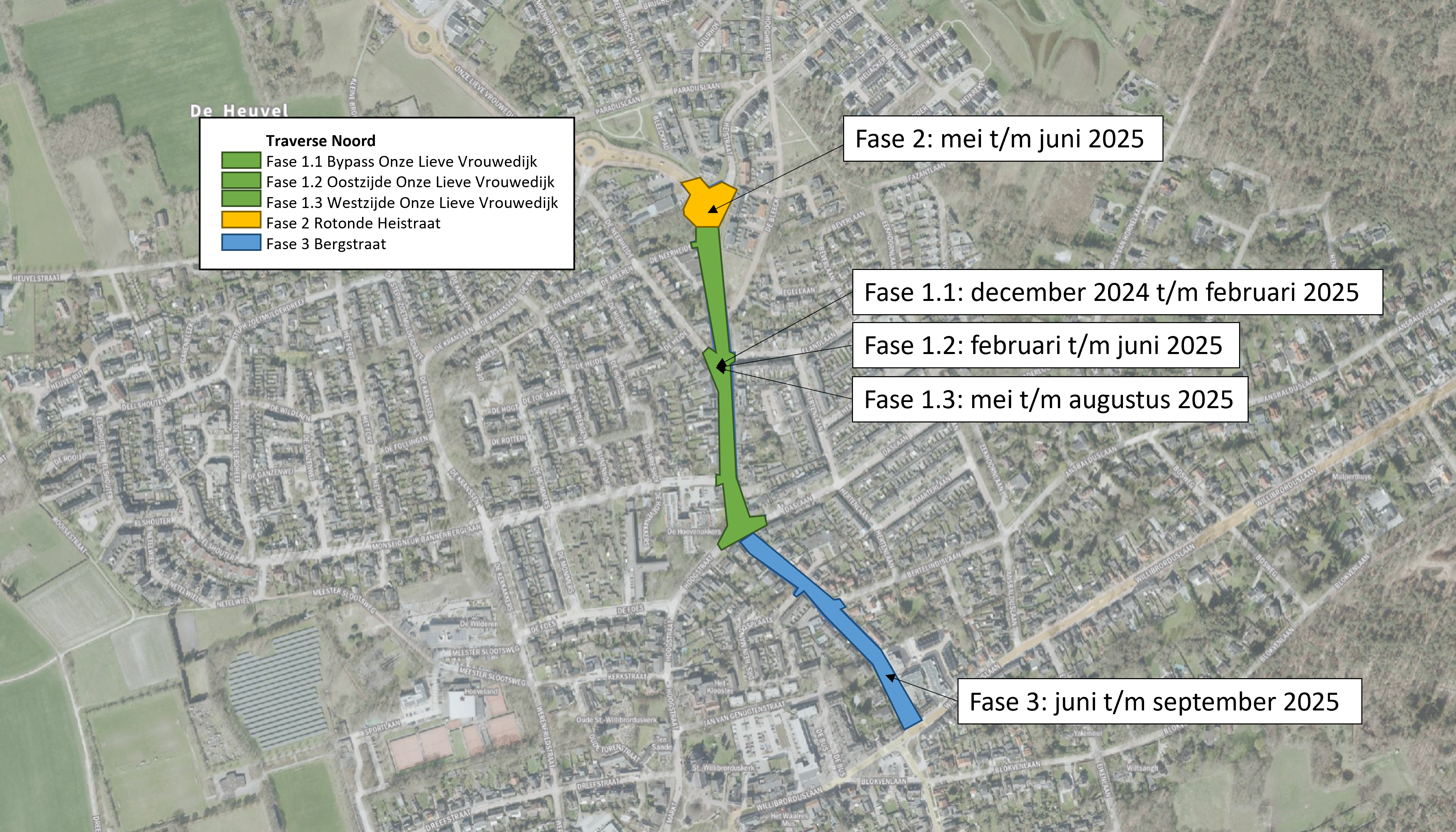

- Fase 1.1 Bypass Onze Lieve Vrouwedijk: december 2024 t/m februari 2025
- Fase 1.2 Oostzijde Onze Lieve Vrouwedijk: februari t/m juni 2025
- Fase 1.3 Westzijde Onze Lieve Vrouwedijk: mei t/m augustus 2025
- Fase 2 Rotonde Heistraat: mei t/m juni 2025

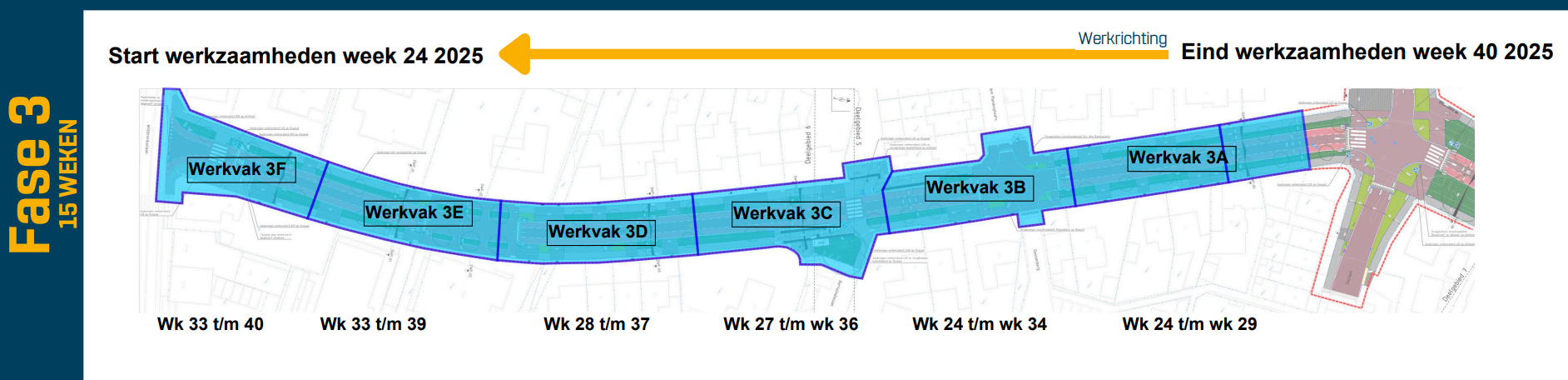

- Fase 3 Bergstraat: juni t/m september 2025
- Heikantstraat: 2026
Bekijk de planning op de kaart hieronder:
Meer informatie
Kijk op de website van Duurzaam door Waalre voor alle informatie over dit project.
Download de BouwApp
Blijf via de aannemer op de hoogte over het project, werkzaamheden en omleidingen via de BouwApp op uw telefoon of tablet. Via deze app kunt u ook rechtstreeks met de aannemer contact opnemen. Download de BouwApp, zoek in de app naar ‘Waalre - Traverse Noord en Heikantstraat’ en vervolgens selecteert u dit project en plaatst u deze in uw favorieten door linksboven het sterretje te selecteren. Wanneer de aannemer een update plaatst, ontvangt u hiervan een melding op uw telefoon. Op deze manier komt u nooit voor verrassingen te staan.
